Будівельники арки повертаються на ЧАЕС: NOVARKA отримала контракт на підготовку відновлення НБК
16.09.2026

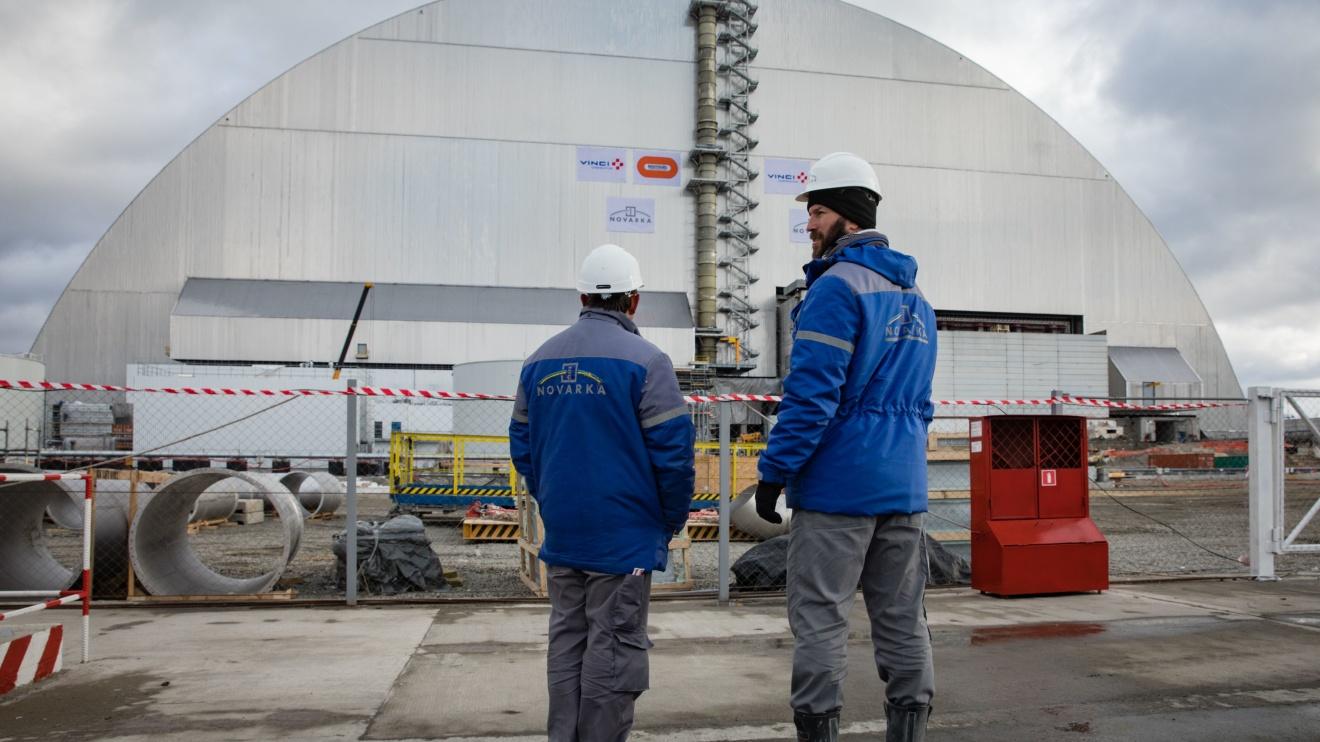

Фото: Петро Порошенко / Flickr
Компанії Bouygues та Vinci, які проєктували і будували арку нового безпечного конфайнмента Чорнобильської АЕС, офіційно повертаються до проєкту – тепер уже для підготовки її відновлення після російського удару 14 лютого 2025 року.
15 вересня Чорнобильська АЕС оприлюднила результати закупівлі «Підфаза 1.1 робіт з раннього проєктування та закупівель». Контракт вартістю €13,886 млн підписаний 4 вересня з об'єднанням NOVARKA 2, до якого входять Bouygues Travaux Publics та Vinci Construction Grands Projets. Завершення робіт за ним заплановане на 15 квітня 2027 року. Закупівля проведена методом прямого укладення контракту.
Йдеться ще не про контракт на комплексний ремонт НБК. Нинішня угода стосується ранніх інженерних та закупівельних робіт, які мають сформувати технічну основу для майбутнього відновлення конфайнмента і дозволити уточнити, що саме, в якій послідовності та за яку суму доведеться ремонтувати.
NOVARKA фактично повертається до власного об'єкта
Як відомо, NOVARKA – не новий підрядник для ЧАЕС. Саме міжнародний консорціум у складі Vinci Construction Grands Projets та Bouygues Travaux Publics у 2007 році отримав контракт на проєктування і будівництво нового безпечного конфайнмента. Обидві компанії брали участь у проєкті на паритетних засадах.
Арка НБК має проліт 257 м, висоту 108 м і довжину 162 м та розрахована щонайменше на 100 років експлуатації. Її збирали на майданчику приблизно за 300 м від зруйнованого четвертого енергоблока, а у 2016 році насунули у проєктне положення над об'єктом "Укриття". Повністю проєкт був завершений у 2019 році. За даними Bouygues Construction, у роботах протягом 12 років були задіяні близько 10 тис. працівників.
Тепер ті самі компанії створили NOVARKA 2. Причому структура об'єднання дещо змінилася: в оприлюдненому повідомленні ЄБРР Bouygues Travaux Publics зазначена як провідний партнер, а Vinci Construction Grands Projets – як інший учасник спільної діяльності.
Ще в березні 2026 року генеральний директор Чорнобильської АЕС Сергій Тараканов зазначав: Bouygues і Vinci не лише знають конструкцію НБК, а самі її проєктували і будували. Тоді ж ЧАЕС повідомляла про підготовку до відновлення консорціуму вже під назвою NOVARKA 2. До того французькі інженери кілька місяців аналізували варіанти ремонту, його тривалість, вартість та очікувані дозові навантаження на персонал.
Тепер ця схема перейшла від попередніх досліджень до контрактної стадії.
ЮТЕМ ремонтує, NOVARKA готує повне відновлення
Після російського удару роботи на НБК фактично розділилися на два напрями.
Перший – першочерговий тимчасовий ремонт, необхідний для стабілізації стану пошкодженого конфайнмента до початку повного відновлення. Контракт на €6,919 млн отримала українська «ЮТЕМ-Інжиніринг». Компанія має, зокрема, відремонтувати зовнішню обшивку та герметизуючу мембрану Арки.
Більше інформації: НБК ЧАЕС після удару: від тимчасового ремонту до повного відновлення
Другий напрям – підготовка вже повного відновлення НБК, і саме до нього належить новий контракт NOVARKA 2.
Контракт на €13,886 млн укладений у межах грантової угоди №6 між ЧАЕС та ЄБРР. Загалом на програму раннього проєктування та закупівель міжнародні донори виділили €30 млн. Вона має створити технічну і регуляторну основу, на якій згодом можна буде ухвалювати рішення про власне ремонт: від уточнення стану конструкцій та вибору концепції до інженерних рішень, проєктної документації і підготовки закупівель.
Повний ремонт Арки поки не законтрактований. За попередньою оцінкою NOVARKA 2, яку наводить ЄБРР, відновлення всіх функцій НБК може коштувати щонайменше €500 млн. Мета – повернути конфайнмент до повної функціональності до 2030 року.
Сума поки залишається орієнтовною. Саме нинішній етап раннього проєктування має дозволити точніше визначити обсяг пошкоджень, технологію ремонту, послідовність робіт і майбутній бюджет. Після цього донорам доведеться окремо ухвалювати рішення про фінансування основного етапу.
