НБК ЧАЕС після удару: від тимчасового ремонту до повного відновлення

27.08.2026
Після російського удару по Новому безпечному конфайнменту Чорнобильської АЕС минуло понад півтора року. Найбільший аварійний отвір у покрівлі Арки вже закритий, однак це був лише перший етап. Тепер ЧАЕС переходить до масштабнішого тимчасового ремонту зовнішньої обшивки та герметизуючої мембрани. Виконуватиме його українська компанія «ЮТЕМ-Інжиніринг», а повне відновлення всіх функцій НБК потребуватиме окремого проєкту вартістю щонайменше €500 млн.

Що сталося з НБК

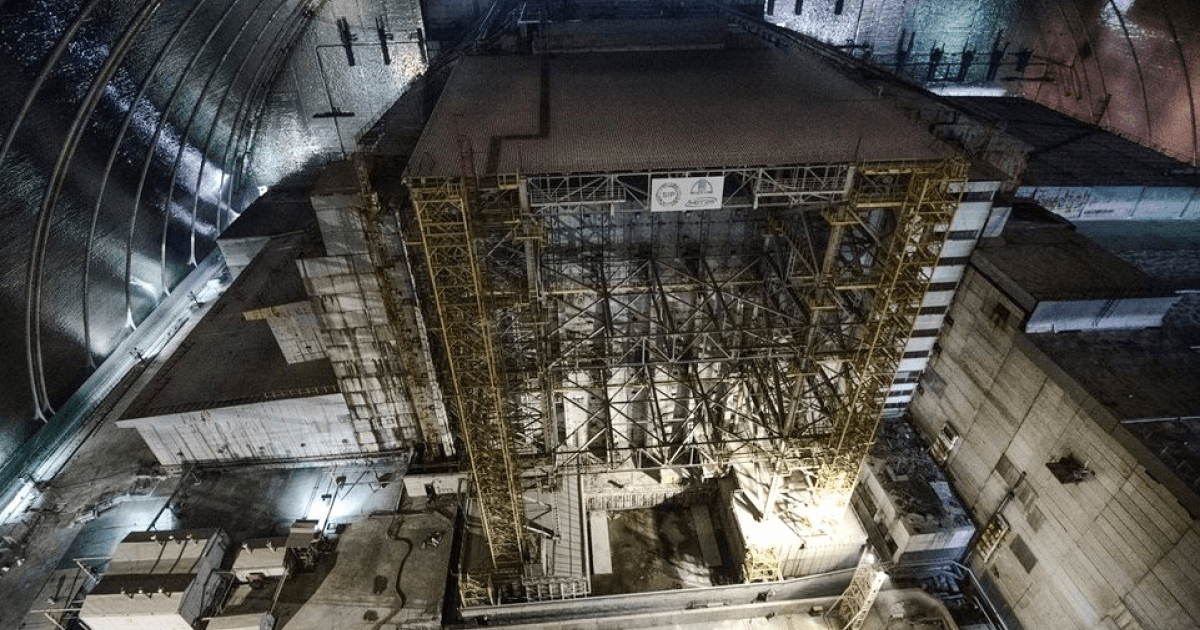

У ніч на 14 лютого 2025 року у Новий безпечний конфайнмент влучив російський ударний безпілотник. Вибух пробив зовнішню та внутрішню обшивки Арки і спричинив пожежу в просторі між ними.
За актуальною оцінкою ЄБРР, безпосередньо внаслідок удару утворився отвір площею близько 15 м², загалом було пошкоджено приблизно 200 м² панелей. Порушена герметизуюча мембрана, пошкоджені елементи основної кранової системи, а також системи вентиляції та підтримання кліматичних умов усередині НБК.
Наслідки виявилися значно ширшими за видиму пробоїну. Під час гасіння пожежі рятувальникам довелося робити численні технологічні отвори в зовнішній обшивці, щоб дістатися до осередків тління утеплювача між шарами конструкції. ЧАЕС зараз наводить цифру 340 таких отворів.
Таким чином НБК втратив можливість повністю підтримувати проєктну герметичність внутрішнього об'єму.
Це принципово важливо, оскільки Арка має дві основні функції: ізолювати радіоактивні матеріали всередині «Укриття» від навколишнього середовища та створювати умови для демонтажу нестабільних конструкцій старого саркофага і зруйнованого енергоблока №4.

Перший ремонт – лише захист від подальшого руйнування

Після атаки першочерговим завданням було зупинити подальшу деградацію конструкцій. У жовтні 2025 року ЧАЕС завершила перший етап аварійних робіт – тимчасово закрила найбільший отвір у покрівлі.
Це дозволило суттєво обмежити потрапляння опадів усередину Арки перед осінньо-зимовим періодом. Але відновлення герметичності НБК у проєктному розумінні ці роботи не забезпечили.
Ще у липні 2025 року ЧАЕС та ЄБРР підписали п'яту грантову угоду, яка передбачала обстеження пошкоджених первинних і вторинних металоконструкцій Арки, обшивки, залізобетонних огороджувальних конструкцій та розробку технічних рішень для невідкладного ремонту.
Саме з цієї роботи виріс нинішній другий етап.

€6,9 млн на другий етап тимчасового ремонту

31 липня 2026 року ЧАЕС уклала контракт із ТОВ «ЮТЕМ-Інжиніринг» на реалізацію першочергових тимчасових заходів з ліквідації наслідків удару.
Згідно з офіційним повідомленням про присудження контракту ЄБРР, його вартість становить €6 918 930,37, а завершення робіт заплановане на 13 липня 2027 року.
За інформацією ЧАЕС, «ЮТЕМ-Інжиніринг» має виконати тимчасовий ремонт зовнішньої обшивки та герметизуючої мембрани Арки, зокрема герметизувати технологічні отвори, зроблені під час ліквідації пожежі.
Але це все ще не остаточний ремонт НБК.
Фактично нинішнє завдання полягає в тому, щоб стабілізувати стан споруди і забезпечити її прийнятну експлуатацію на період, поки розробляється набагато складніший проєкт повного відновлення.

Чому затягувати з повним ремонтом не можна

Однією з найбільших довгострокових загроз ЄБРР називає корозію основної сталевої конструкції Арки.
Розрахунковий 100-річний строк експлуатації НБК забезпечується не лише міцністю металоконструкцій. Між внутрішньою і зовнішньою оболонками підтримується спеціальний режим вентиляції та вологості, який має запобігати утворенню конденсату і корозії сталі.
Після удару герметичність та робота відповідних систем були порушені.
ЄБРР попереджає, що якщо не відновити проєктні умови герметизації та вентиляції, корозія може поставити під загрозу довгострокову цілісність конструкції. Тому повну функціональність НБК необхідно повернути до 2030 року. Подальше затягування збільшуватиме і технічну складність, і вартість робіт.

Великий ремонт лише проєктують

Окремий процес стосується вже не тимчасової герметизації, а повного відновлення НБК.
26 квітня 2026 року ЧАЕС та ЄБРР підписали грантову угоду №6 на €30 млн для раннього проєктування та закупівель.
За планом ЄБРР, підготовка розділена на три етапи.
Спочатку мають об'єднати результати всіх обстежень, провести додаткові дослідження та розробити можливі концепції ремонту. Потім ці концепції перетворять на конкретні інженерні рішення та сформують загальну стратегію відновлення, яку погоджуватимуть з українським ядерним регулятором.
На третьому етапі має бути підготовлена детальна інженерна та закупівельна документація. Для окремого обладнання з тривалим циклом виготовлення можливі ранні закупівлі.
Попередня оцінка ЄБРР – не менше €500 млн для повернення НБК до повної функціональності до 2030 року.

«ЮТЕМ-Інжиніринг»: досвід роботи на ЧАЕС

Для «ЮТЕМ-Інжиніринг» це далеко не перший складний проєкт на майданчику Чорнобильської АЕС. У радянський період його спеціалісти брали участь у монтажі обладнання Чорнобильської, Запорізької та Рівненської АЕС, а також низки АЕС за кордоном.
У 2004-2007 роках група ЮТЕМ як генеральний підрядник виконувала роботи зі стабілізації об'єкта «Укриття». Її фахівці виконували комплекс будівельно-монтажних робіт, спрямованих на зменшення ризику обвалення нестабільних конструкцій зруйнованого енергоблока №4.
Так, протягом 2004-2008 років у межах Shelter Implementation Plan були посилені західна стіна «Укриття», аварійні плити перекриття, північна зона, конструкції опор балки «Мамонт», покрівля та інші елементи. Виконані заходи дозволили продовжити строк безпечної експлуатації конструкцій «Укриття» приблизно на 15 років – достатньо для спорудження Нового безпечного конфайнменту.
Другий великий чорнобильський проєкт – завершення будівництва сухого сховища відпрацьованого ядерного палива СВЯП-2. У серпні 2014 року Holtec International залучила «ЮТЕМ-Інжиніринг» до будівельних, монтажних та пусконалагоджувальних робіт на об'єкті.
У вересні 2024 року ЧАЕС уклала з «ЮТЕМ-Інжиніринг» ще один контракт – уже як з інженерним консультантом.
Компанія отримала замовлення на €849 845 на розроблення передпроєктних рішень для раннього демонтажу нестабільних конструкцій об'єкта «Укриття».
Йдеться про наступний великий етап, заради якого свого часу і споруджувався НБК: визначити, які конструкції старого саркофага потрібно демонтувати першими, які можна залишити на довший строк і стабілізувати, а також яке обладнання та інфраструктура для цього знадобляться.
До завдання входило визначення вимог до вантажопідіймального обладнання, систем поводження з демонтованими забрудненими конструкціями, транспортування, радіаційного контролю та інших систем НБК.
У лютому цього року ЧАЕС уклала ще один контракт з об'єднанням українських організацій, лідером якого є «ЮТЕМ-Інжиніринг».
Разом з Інститутом проблем безпеки АЕС НАН України, Державним науково-дослідним інститутом будівельних конструкцій та Проєктно-вишукувальним інститутом СБУ компанія розробляє робочий проєкт реконструкції частин деаераторної етажерки та машинного залу «Укриття», які виступають за межі огороджувального контуру НБК. Вартість цього контракту – €245 тис., завершення передбачене у лютому 2027 року.

Таким чином, зараз «ЮТЕМ-Інжиніринг» одночасно залучена щонайменше до двох напрямів робіт, пов'язаних з комплексом НБК – «Укриття»: проєктування реконструкції старих конструкцій і безпосередній тимчасовий ремонт пошкодженої російським ударом Арки.

Зняття з експлуатації
