Ремонти на АЕС: планове виробництво електроенергії за 2021 рік збільшено на 2,279 млрд кВт-год

28.10.2021
НАЕК «Енергоатом» виконала всі організаційно-технічні заходи для підготовки атомних електростанцій України до ОЗП. Для успішного та стабільного проходження сезону будуть залучатися наявні атомні потужності, і якщо знадобиться, то працюватимуть 14 з 15 українських енергоблоків, - повідомила вчора прес-служба компанії.
Серед заходів, що вживаються - оптимізація ремонтної кампанії, яка передбачає скорочення термінів ремонтів за умови повного та якісного виконання запланованих обсягів робіт. Загалом станом на кінець вересня цього року скорочення планових ремонтів становило 89 діб та 8 годин.
Нагадаємо, що станом на кінець вересня завершено перехідні (з 2020-го на 2021 рік) планові ремонти чотирьох енергоблоків АЕС (ЗАЕС-5, РАЕС-3,4, ХАЕС-2). Протягом 2021 року також здійснили планові ремонти на дев’яти енергоблоках (ЗАЕС – 1,3,5,6; РАЕС - 1,2; ЮУАЕС – 2,3; ХАЕС – 1).
Станом на 27 жовтня на атомних електростанціях України в роботі 11 з 15 енергоблоків. У ремонті перебувають чотири блоки на трьох АЕС.
На енергоблоках №2 та №4 ЗАЕС продовжуються планово-попереджувальні ремонти, розпочаті у вересні та серпні 2021 року відповідно. Роботи тривають згідно з графіком ППР Запорізької АЕС на 2021 рік. На енергоблоці №2 триває 56 доба, а на енергоблоці №4 – 66 доба середнього планово-попереджувального ремонту.
Згідно з регламентними роботами на енергоблоках №2 та №4 в реакторному відділенні виконуються ремонтні роботи обладнання першої та третьої систем безпеки, а також модернізація систем автоматичного управління дизель-генераторів. На енергоблоці №4 виконуються роботи по відправці відпрацьованого ядерного палива на майданчик ССВЯП ЗАЕС.

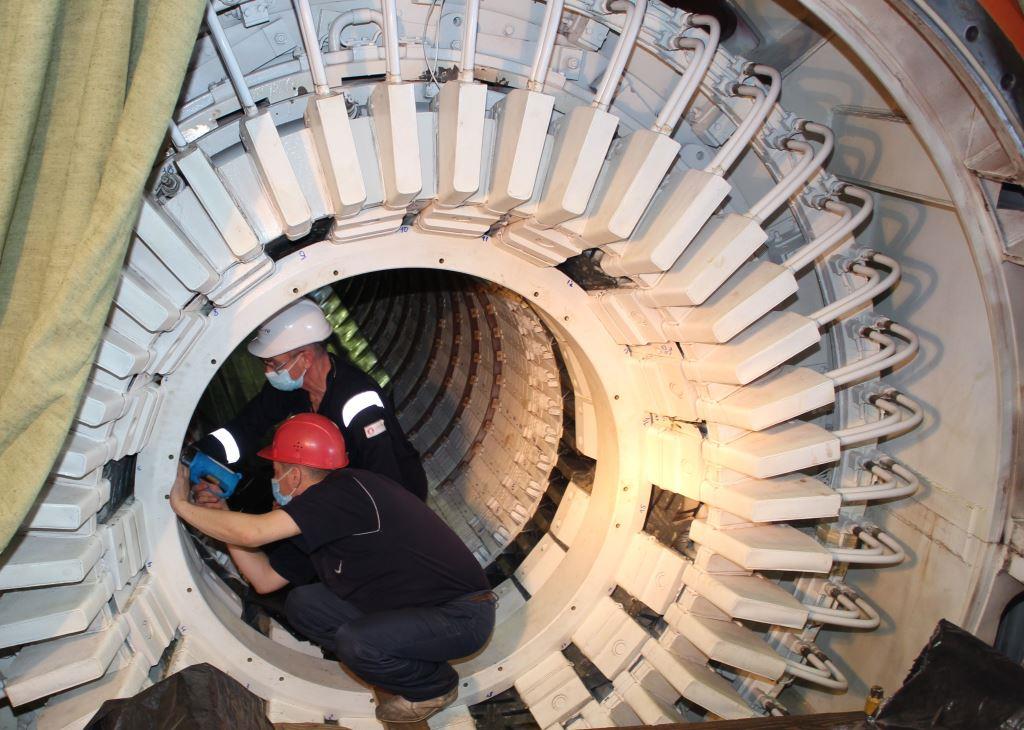

У турбінних відділеннях енергоблоків №2 та №4 виконуються роботи за загальними нарядами на ремонт турбіни, обладнання машинного залу та блочної насосної станції.
На РАЕС у поточному ремонті перебуває енергоблок №3 (ВВЕР-1000), де роботи ведуться 44-ту добу. У ремонті – третій канал системи безпеки. Триває модернізація обладнання крана кругової дії центральної зали. Ведуться пуско-налагоджувальні роботи. Ремонт триває згідно з графіком.
На енергоблоці №1 ЮУАЕС триває 80 доба капітального планового ремонту, який розпочався в серпні. Реакторна установка перебуває у стані «холодного зупинення». Виконано гідравлічні випробування. Наразі тривають підготовчі пускові роботи, а також роботи по загальним нарядам. КПР триває згідно з графіком.
Диспетчерські графіки генерації становлять: для ЗАЕС – 4 035 МВт, РАЕС – 1 875 МВт, ЮУАЕС – 2 025 МВт, ХАЕС – 2 040 МВт.
Наявна потужність НАЕК «Енергоатом» 27 жовтня становила 9 975 МВт, поточна потужність – 9 975 МВт. З початку місяця Компанія виробила 6 033,35 млн кВт·г електроенергії, а з початку поточного року – 67 953,35 млн кВт·г.
Цікаво, що якщо порівнювати оперативні графіки експлуатації від 28 червня та 4 жовтня поточного року, то фактичне з прогнозним виробництво змінилися наступним чином: у липні АЕС виробили на 400 млн кВт-год більше за прогнозний обсяг, у серпні – майже на 680 млн кВт-год більше, у вересні на 821 млн кВт-год, у жовтні плановий показник збільшено майже на 0,5 млрд кВт-год. Також більше планується виробити у листопаді: на 617 млн кВт-год. Водночас зменшений показник планового виробітку на грудень: з 9 792 млн кВт-год до 9 087 млн кВт-год. Загалом обсяг виробництва за 2021 рік збільшено з 83,157 млрд кВт-год до  85,436 млрд  кВт-год.



АЕС
