Blue Energy подала заявку на будівництво BWRX-300 у Техасі. Нова схема «від газу до атому» може зменшити ризики інвесторів

17.09.2026
Фото: Blue Energy

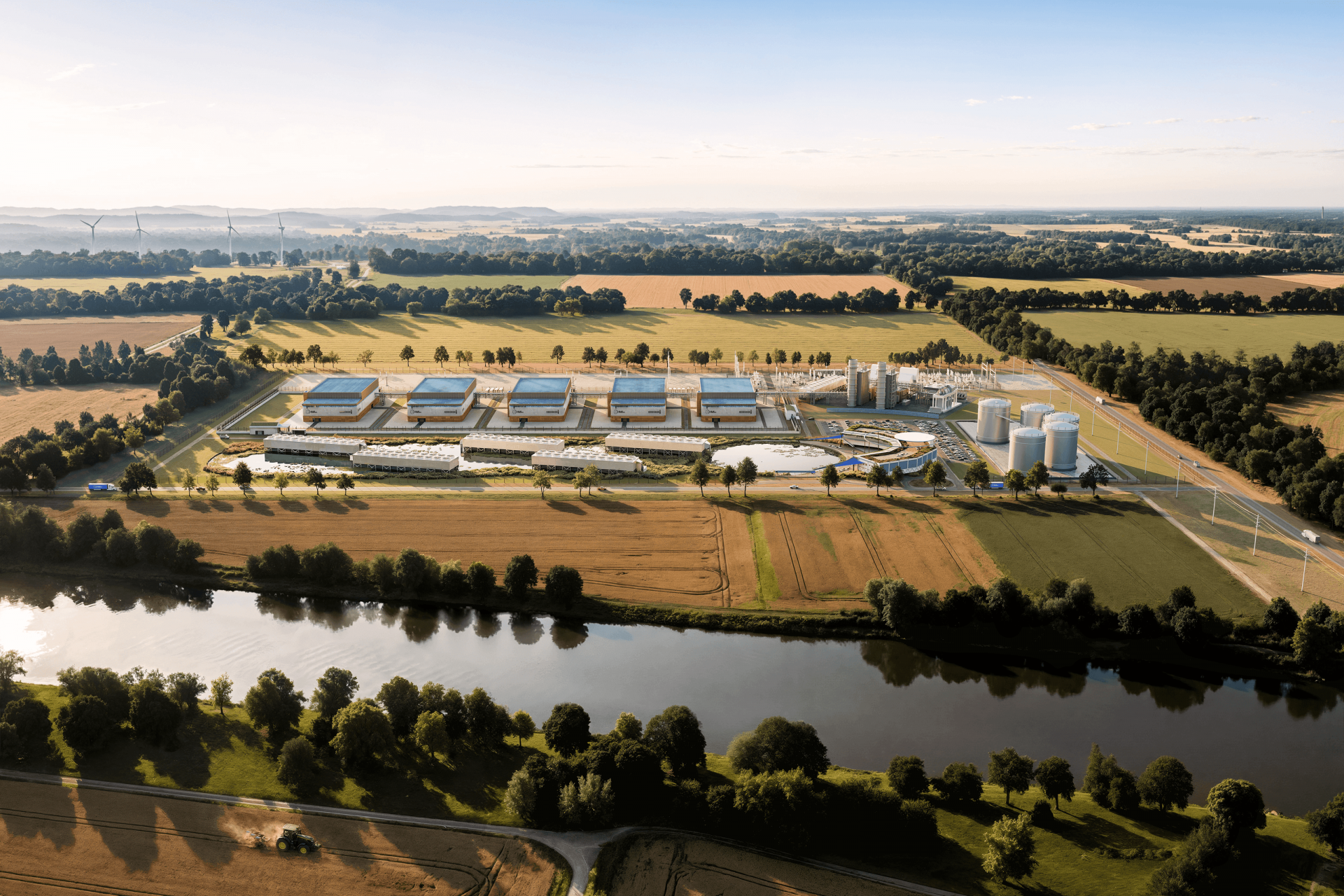

 Американська Blue Energy оголосила про подання до Комісії ядерного регулювання США (NRC) першої частини заявки на дозвіл на будівництво свого першого атомного енергоблока на майданчику Port of Victoria у Техасі. Там компанія планує реалізувати незвичайний проєкт: спочатку запустити газову генерацію приблизно на 1 ГВт, а згодом додати до неї до п'яти малих модульних реакторів BWRX-300 загальною потужністю 1,5 ГВт.

Blue Energy називає цю модель «від газу до атому» (gas-to-nuclear). Її сенс не в тому, що газові турбіни згодом фізично замінять реакторами. Частину інфраструктури майданчика та загальностанційних систем компанія хоче спорудити разом із газовою генерацією, а потім використовувати і для атомних енергоблоків.
У заявці до NRC Blue Energy, зокрема, просить дозволити обмежені будівельні роботи – спорудження глибоких фундаментів та шахтних конструкцій для першого SMR. Окремо компанія просить погодити послідовність, за якої спочатку будуватимуть газову частину та загальностанційне обладнання, яке пізніше використовуватимуть і атомні енергоблоки. Методологію такого переставляння етапів будівництва NRC раніше вже погодила.
Заявка наразі стосується лише першого BWRX-300. Другу її частину Blue Energy планує подати у другій половині 2027 року після завершення передбаченого NRC річного збору даних безпосередньо на майданчику. Остаточне інвестиційне рішення щодо всього проєкту також заплановане на 2027 рік.

Навіщо атомній станції газові турбіни

Проєкт у Вікторії має складатися з двох газових турбін GE Vernova 7HA.02 потужністю разом близько 1 ГВт та до п'яти BWRX-300 розробки GE Vernova Hitachi Nuclear Energy. Сумарна потужність комплексу може досягти приблизно 2,5 ГВт. Газову генерацію за нинішнім графіком планують ввести у 2030 році, перший SMR – у 2032-му.
Основним споживачем електроенергії має стати розташований поруч комплекс дата-центрів Crusoe для обчислень штучного інтелекту. Партнерство Blue Energy та Crusoe було оголошене у жовтні минулого року.
Для Blue Energy газова генерація має виконати ще одну функцію – зменшити фінансовий ризик атомного проєкту. Традиційна нова АЕС потребує великих капіталовкладень задовго до появи першого доходу від продажу електроенергії. У запропонованій моделі частина майданчика починає заробляти раніше, поки триває ліцензування і спорудження реакторів.
Саме можливість залучити звичайне проєктне фінансування компанія називає однією з головних переваг своєї схеми. На початку вересня Blue Energy найняла Societe Generale як фінансового радника для структурування фінансування техаського проєкту. Компанія наголошує, що хоче профінансувати будівництво приватним капіталом на рівні самого проєкту, а не перекладати ризик на тарифи споживачів.
Додатково Blue Energy розраховує скоротити роботи безпосередньо на майданчику завдяки заводському виготовленню великих модулів та їх доставці баржами. За власною оцінкою компанії, така модель має зробити строки й вартість будівництва значно передбачуванішими, хоча перевірити ці розрахунки на реалізованому атомному проєкті поки неможливо.

Строки вже довелося переглянути

Коли Blue Energy та Crusoe вперше представили проєкт у жовтні 2025 року, вони розраховували почати постачання електроенергії від газових турбін вже у 2028 році, а перейти до атомної генерації – з 2031 року.
У серпні 2026 року після укладення нової угоди з GE Vernova Hitachi графік уже виглядав інакше: газові турбіни – у 2030 році, перші BWRX-300 – з 2032-го. Ці ж строки Blue Energy повторила у вересні, оголошуючи про підготовку проєктного фінансування.
Тобто, ще до ухвалення остаточного інвестиційного рішення старт газової частини посунувся приблизно на два роки, а атомної – щонайменше на рік.
Водночас перехід до процедури отримання дозволу NRC означає, що техаський проєкт уже виходить за межі концепції та попередніх домовленостей. BWRX-300 – водо-водяний киплячий SMR електричною потужністю близько 300 МВт із природною циркуляцією теплоносія та пасивними системами безпеки. Перший такий реактор уже споруджує Ontario Power Generation на майданчику Дарлінгтон у Канаді, а у США Tennessee Valley Authority проходить ліцензування BWRX-300 для майданчика Clinch River.
У випадку Blue Energy варто стежити за спробою змінити послідовність будівництва і фінансування АЕС: спочатку створити дохідну газову генерацію та частину спільної інфраструктури, а атомні блоки додавати пізніше. Якщо така схема спрацює, вона запропонує приватним інвесторам реальний спосіб пережити найдорожчі й найдовші роки нового атомного будівництва.


Нове будівництво
