Модернізація другого енергоблоку АЕС Темелін: Westinghouse, Doosan Škoda Power і новий 16-місячний цикл

15.04.2026
Фото: ČEZ
Минулого тижня другий енергоблок чеської АЕС Темелін знову почав відпускати електроенергію в мережу після планової паливно-ремонтної зупинки, що тривала близько двох місяців. Ключовий результат кампанії – завершення переходу блока на 16-місячний цикл роботи між зупинками, тобто на шість місяців довше, ніж три роки тому. За цей час на блоці виконали понад 20 тисяч робіт і перевірок.

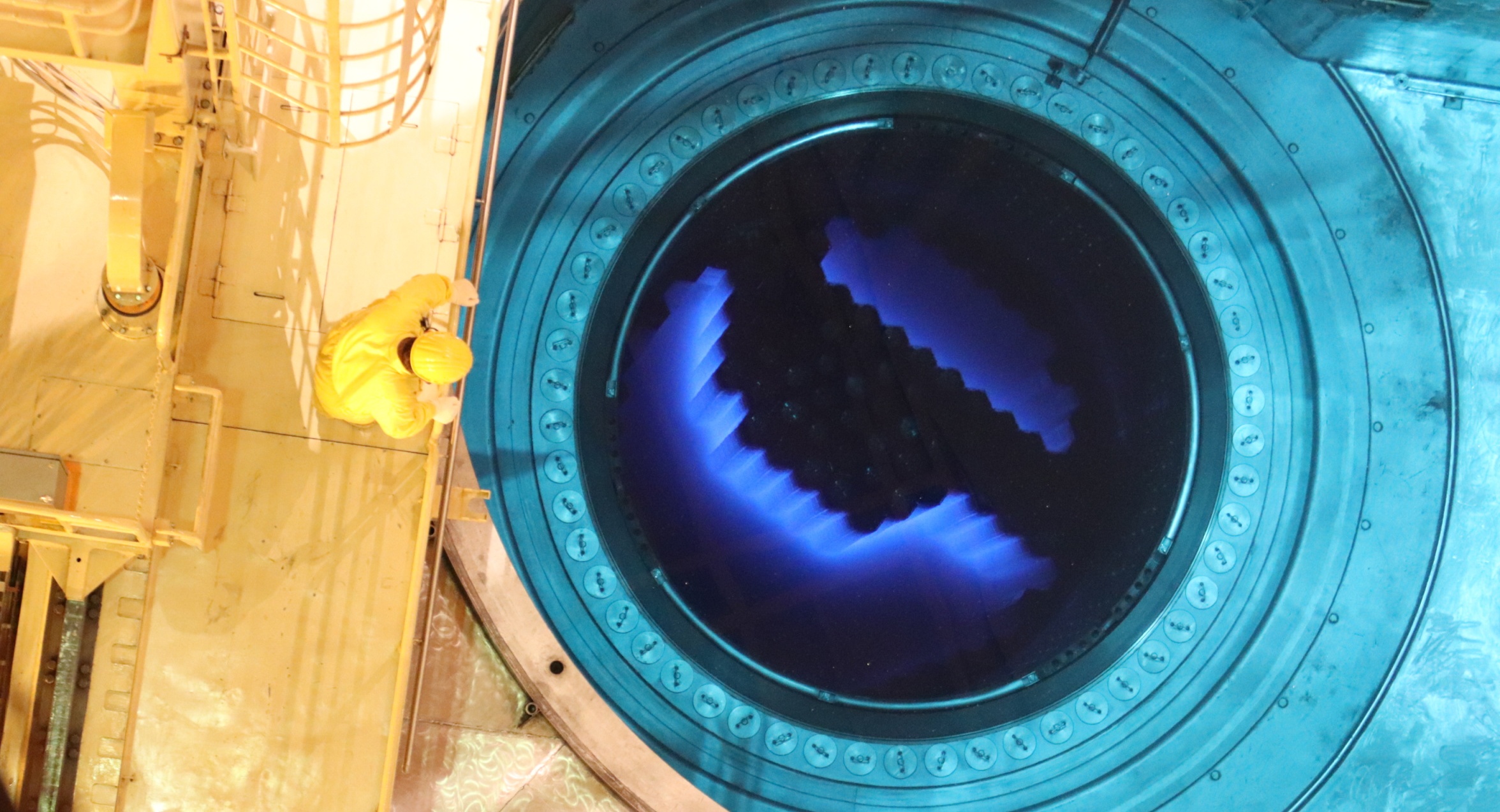

У межах зупинки енергетики замінили 66 із 163 паливних збірок, перевірили системи безпеки, одну з чотирьох головних циркуляційних помп, парогенератор, турбіну та генератор. Загалом програма включала 80 інвестиційних заходів, а разом із підрядниками до робіт залучили понад тисячу фахівців.
Однією з головних технологічних новацій стала подальша модернізація систем контролю та керування від Westinghouse. ČEZ повідомила, що під час цієї кампанії приблизно третину обладнання вже перевели на нові системи. Це частина довгострокового проєкту, який реалізують із 2021 року: він передбачає часткову заміну системи Westinghouse, що забезпечувала безпечну роботу Темеліна близько 20 років. За даними ČEZ, у межах модернізації на майданчику проклали близько 80 км нових кабелів, встановлювали сервери, а повне завершення переходу на обох блоках заплановане на 2029 рік.
Що стосується турбінного обладнання, то нову систему моніторингу лопаток турбіни на другому блоці встановили фахівці Doosan Škoda Power. На кожен із трьох роторів низького тиску змонтували по 16 спеціальних датчиків. Система вимірює час проходження кожної лопатки завдовжки понад метр із точністю до мільярдних часток секунди й дає змогу під час роботи відстежувати вібрації останніх робочих коліс. У ČEZ пов'язують цю модернізацію з підготовкою станції до експлуатації понад 60 років.
Турбінна частина була однією з найскладніших у всій кампанії. Член правління компанії Богдан Зронек повідомив, що після детальних перевірок ротори знову встановлювали на місце фахівці Doosan Škoda Power та ČEZ Energoservis, причому правильна посадка вимагала точності до сотих часток міліметра.

У березні Богдан Зронек також повідомляв, що команди ČEZ і Doosan Škoda Power створили «цифровий двійник» машинної зали на основі точного лазерного 3D-сканування. Цю модель планують використовувати для підготовки ремонтів і модифікацій із міліметровою точністю, зокрема в межах майбутньої заміни генераторів у 2029-2030 роках.
