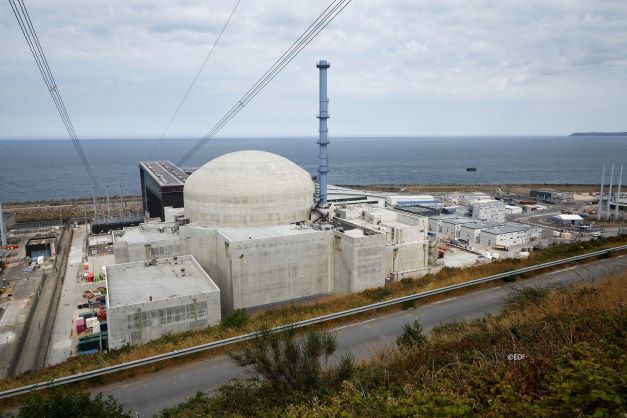

Фламанвіль-3 знов працює на 80 % проєктної потужності

24.11.2025
Енергоблок №3 АЕС Фламанвіль у Франції продовжує програму пусконалагоджувальних випробувань після короткочасного аварійного відключення від мережі. 18 листопада блок автоматично від’єднався від енергосистеми через спрацювання захисту турбіни: за даними EDF, захист спрацював після нештатного відкриття однієї з турбінних засувок. Інцидент не стосувався роботи реакторної частини.
Під час відключення реактор перебував у безпечному стані, а системи захисту спрацювали штатно, як це передбачено проєктом для таких випадків. EDF підкреслює, що подія не мала наслідків для ядерної безпеки, навколишнього середовища чи персоналу і розглядається як типовий епізод у ході складної програми випробувань нового енергоблока.
20 листопада о 11:02 Фламанвіль-3 знову під’єднали до національної мережі. Оператор повідомляє, що потужність реактора поетапно підніматимуть до рівня 80 % від номінальної, щоб відновити та продовжити серію тестів на різних режимах роботи. Надалі EDF планує вивести блок на 100 % проєктної потужності до кінця осені та виконати повний комплекс перевірок, необхідних для переходу до етапу промислової експлуатації.
Енергоблок №3 АЕС Фламанвіль вийшов на 80 % проєктної потужності вранці 12 листопада в межах програми поетапного пуску. Досягнення 80 % потужності є одним із ключових контрольних пунктів у програмі пуско-налагоджувальних робіт. Подальший підйом потужності понад цей рівень можливий лише після окремого схвалення нового об’єднаного регулятора ASNR, який аналізує результати випробувань та відповідність реактора продемонстрованим показникам безпеки. На цьому етапі перевіряється робота систем захисту, поведінка установки під час перехідних режимів і коректність розрахункових моделей.
Після виходу на повну потужність блок уже має затверджений перший великий ППР у 2026 році: орієнтовно з вересня його виведуть з експлуатації на близько 350 діб. Під час цієї "повної ревізії" EDF планує виконати близько 20 тисяч операцій, включно із заміною кришки корпусу реактора, що має тривалу історію виявлених відхилень і підлягає заміні на вимогу регулятора. Також передбачається перше перезавантаження палива за участю близько 200 промислових партнерів.
Фламанвіль-3 став першим новим енергоблоком, який Франція підключила до мережі за останні 25 років: реактор був синхронізований із системою 21 грудня 2024 року – приблизно на 12 років пізніше за початковий графік. Його вартість зросла з приблизно 3,3 до близько 13 млрд євро, що у кілька разів перевищує початковий бюджет, а неттопотужність переглянута до 1585 МВт замість раніше заявлених 1630 МВт.

Попри хронічні затримки та перевищення кошторису, вихід Фламанвіль-3 на високі рівні потужності є важливим сигналом для всієї французької ядерної програми. Після введення блока в експлуатацію він стане 57-м енергоблоком у французькому ядерному парку та флагманом серії EPR, досвід із яким має бути використаний у проєктах нового покоління EPR2, які уряд Франції планує будувати в межах програми розширення атомної генерації.
