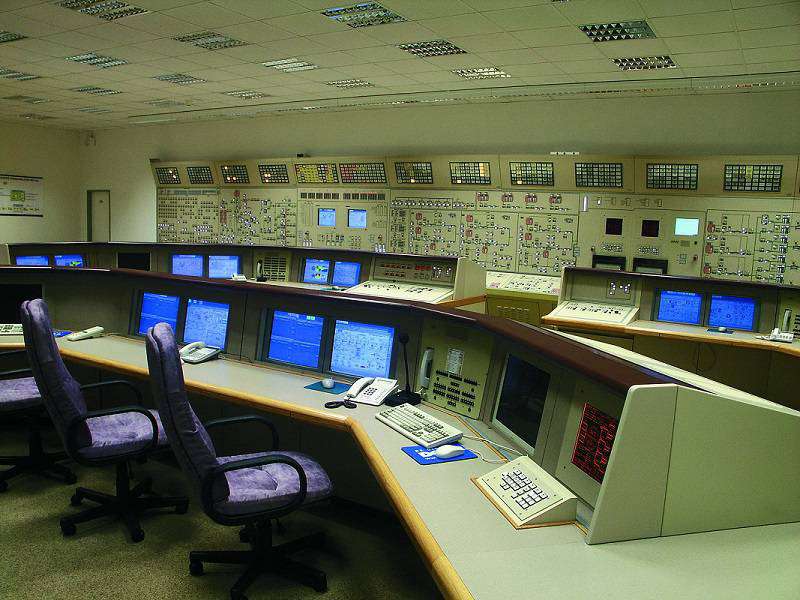

АЕС Темелін оновлює інформаційно-керуючу систему за участі харківського «Вестрона»

15.10.2025
Фото: ČEZ
11 вересня 2025 року в Софії (Болгарія) успішно завершилися заводські приймально-здавальні випробування (FAT) основної частини нової інформаційно-керуючої системи (I&К) для енергоблока №2 АЕС Темелін. Подія стала ключовим етапом у проєкті компанії Westinghouse із поетапної заміни застарілих систем WDPF® на обох енергоблоках станції, повідомляє харківське підприємство «Вестрон», яке спеціалізується на рішеннях І&К для атомної енергетики.
«Вестрон» у цьому проєкті відповідав за компонентне й програмне наповнення платформи Ovation (створення операторських інтерфейсів HMI, прикладних програм і OPH-звітів для пакета O12), постачав джерела живлення для шаф систем безпеки та виготовив модернізовані плати внутрішньореакторного контролю. Крім того, «Вестрон» взяв участь у ключових випробуваннях у межах поетапної міграції від WDPF до Ovation на обох енергоблоках АЕС Темелін.
Міграція побудована за модульною схемою «пакетів виконання» (Execution Packages, EP) і передбачає тимчасову паралельну роботу нової платформи Ovation та чинної WDPF. На перехідному етапі керування обладнанням WDPF здійснюватиметься з Ovation, що дозволяє поєднати безперервність технологічних процесів із поступовим переведенням функцій на новий комплекс. За інформацією учасників проєкту, така гібридна схема – фактично перша у своєму роді для атомних енергоблоків і потребувала спеціальних інженерних рішень для сумісності й кібербезпеки.
Найбільш складними вузлами міграції визначено пакети O12 та O22. Для енергоблока №1 (O12 EP) було розроблено понад дві тисячі відеокадрів інтерфейсів, пакети ядерних застосунків і OPH-звіти; приймально-здавальні випробування на майданчику (SAT) там успішно завершилися у липні 2025 року. Тепер успішне завершення FAT пакета O22 для енергоблока №2 відкриває шлях до польового етапу – встановлення, інтеграції та SAT із перевіркою роботи систем у реальних умовах блоку.
Наступні кроки проєкту – розгортання пакета O22 на блоці №2, поетапне підключення підсистем і завершення SAT. Після цього міграція I&К на обох енергоблоках вийде на фінальну пряму, забезпечивши для АЕС Темелін оновлену основу для експлуатації, модернізацій та подальшої цифровізації.
Як повідомлялося, ČEZ здійснює поетапну заміну штатної інформаційно-керуючої системи на обох енергоблоках АЕС Темелін на платформу Westinghouse Ovation. Проєкт стартував восени 2021 року, поступовий перехід розпочато у 2025-му, завершення повного переведення систем – у 2029 році; вартість оцінюється близько €300 млн для двох енергоблоків.

У виробничій програмі 2025 року для АЕС Темелін заплановано один ППР на енергоблоці №1. У його  рамках триває диверсифікація ядерного палива на збірки виробництва Westinghouse і поетапний перехід на нову інформаційно-керуючу систему для забезпечення щонайменше 60-річної безпечної експлуатації. У липні 2025-го блок №1 офіційно перейшов на 14-місячний паливний цикл (раніше – 12 міс.) і розпочато перенесення частини функцій керування на новий системний комплекс. Блок №2 аналогічний перехід здійснив у грудні 2024-го, наступний ППР для заміни палива заплановано на початок 2026 року.
